ANÁLISIS Y SUB-ANÁLISIS


En los presupuestos, se considera partida a cada una de las partes del metrado, mientras que análisis se refiere a la conformación de los recursos, como: materiales, la mano de obra y los equipos, que intervienen en el análisis.

Por ejemplo se puede tener un presupuesto conformado por 100 partidas y 100 análisis de precios unitarios, como también puede haber presupuestos con análisis repetidos como: concreto, encofrados y acero de refuerzo; pudiendo tener este presupuesto unas 100 partidas con unos 70 análisis de precios unitarios.

Sin embargo también en los presupuestos en lugar de mencionar sub-análisis, se menciona erróneamente el término sub-partida, debido a que este es un sub-análisis y no es parte de las partidas del presupuesto.

Los sub-análisis se emplean en los presupuestos donde existen partidas complejas y repetitivas, como es el caso de montaje de postes en líneas de alta tensión, buzones en obras de saneamiento, pavimentos y estructuras de señalización en obras viales y etc.

La finalidad de conformar un análisis principal encadenado con sub-análisis, es integrar en solo análisis todas las labores secundarias, necesarias para construir el trabajo al que se refiere el análisis principal.

Supongamos que se desea instalar un poste de concreto, para lo cual se requiere efectuar una excavación del terreno, vaciar una base de concreto, luego montar el poste y finalmente rellenarlo con material propio.


Aquí el análisis principal sería el montaje de poste, y los sub-análisis serían la excavación, la base de concreto y relleno.
Bajo este esquema es fácil analizar el montaje de postes de diferentes tamaños, caso contrario se tendría que elaborar un metrado de obra, por ejemplo de la siguiente forma:



Si tuviésemos 4 tipos de postes, tendríamos que representar en el metrado, 4 excavaciones, 4 montajes de postes, 4 bases de concreto, y 4 rellenos; en cambio empleando  análisis y sub-análisis, se tendría un metrado de siguiente forma:


ANÁLISIS Y SUB-ANÁLISIS – EJEMPLO


En el siguiente ejemplo de señalización vial, vamos a ver el encadenamiento de un análisis con sub-análisis.
Se tiene que prefabricar y montar varias estructuras de acero con sus respectivas señales de tránsito, las cuales a su vez requieren estar fijas en unas bases de concreto armado.



Para este caso el presupuesto de obra es el siguiente:































Si bien este caso se trata de una obra vial, el presente ejemplo servirá para explicar cómo se conforman los análisis con sus sub-análisis.

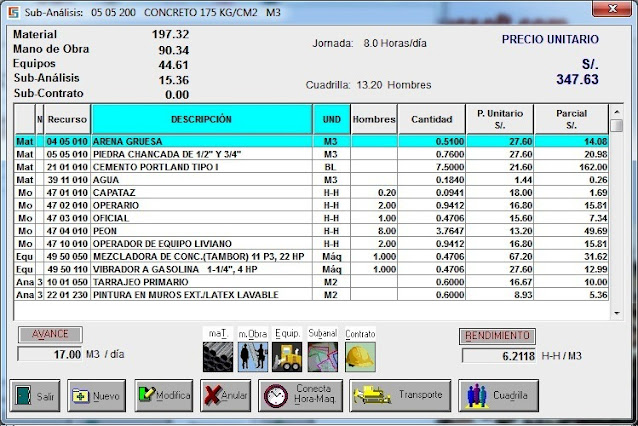

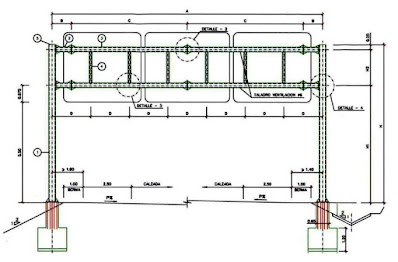

Aquí se muestra el análisis de montaje de una estructura metálica de señalización vial , la cual requiere 1.39 m3 de excavación manual, una preparación de 2.00 m2 de encofrado, una colocación de 30 kg de acero de refuerzo, luego una limpieza y eliminación de material excedente de 1.81 m3 y finalmente, tarrajear y pintar las bases de concreto.






























Aquí se aprecia que el montaje de la estructura de acero es el análisis principal y como análisis de encadenamiento de 2do nivel tenemos los sub-análisis de excavación manual, limpieza y eliminación de material excedente, concreto 175 kg/cm2, encofrado y desencofrado y acero de refuerzo.


















En la relación de análisis de la obra en proceso se aprecia el análisis de concreto 175 kg/cm2, el cual tiene encadenado los sub-análisis de 3er nivel, que son el tarrajeo y la pintura.


























Como sub-análisis de tercer nivel tenemos los análisis de tarrajeo primario y pintura en muros.











































Trabajar un presupuesto empleando sub-análisis, tiene la ventaja de considerar en el metrado del presupuesto, únicamente la partida del análisis principal, por lo que la unidad de medida para el avance físico de la obra estará dado en este caso para las 210 unidades de estructuras metálicas de señalización.

Esto es muy útil para fines de valorizaciones y pagos, debido a que los avances se controlarán solo por el análisis principal, sin considerar los volúmenes de obra de los sub-análisis.

ANÁLISIS Y SUB-ANÁLISIS – ENCADENAMIENTO


Aquí se muestra el análisis principal que es el montaje de la estructura metálica, y como 2do nivel de encadenamiento los sub-análisis de excavación y concreto, acero de refuerzo, encofrado y eliminación de material; y como 3er nivel de encadenamiento tenemos los su-análisis de tarrajeo y pintura.

En ConstrucSoft es posible tener hasta 9 niveles de encadenamiento.







Existe otra manera de considerar todos los análisis con sub-análisis, siendo este método incorrecto, debido a que tiene el inconveniente de no reflejar un análisis principal.

Esta es una concepción errónea, debido a que no se puede reflejar esta partida en un diagrama Gantt por no tener avance ni rendimiento de la cuadrilla.



En este caso si se modifica la cantidad de estructuras a montar, habría que modificar independientemente las cantidades de los sub-análisis, lo cual conlleva a cálculos innecesarios.

ANÁLISIS Y SUB-ANÁLISIS – VOLÚMENES DE OBRA


ConstrucSoft, permite obtener las horas-hombre de los análisis y sub-análisis, así como también los volúmenes de obra de los sub-análisis.



Aquí se aprecia los volúmenes de obra de los sub-análisis para las 210 unidades de estructuras metálicas de señalización.
Si no se hubiese trabajado con sub-análisis, se tendría que calcular los volúmenes de obra de cada uno de los sub-análisis, con el inconveniente de efectuar este cálculo cada vez que se cambien las cantidades de la estructura metálica de señalización, que es el análisis principal.
